月末の焦りゼロ!広告運用のCV目標を必ず達成する「日次レンジ」の考え方と運用設計

「月間目標まであと300件。残り3日で1日100件ずつ積めば、なんとか達成できる」──月末の進捗管理で、ついそんな計算をしていませんか?

しかし、現実は非情です。どれだけ予算を投下し、どれだけ明日から頑張ろうと決意しても、そのアカウントが1日に獲得できるCV数には「物理的な天井」が存在するからです。

先日、あるアカウントの396日分におよぶ日次データを精査した際、ひとつの残酷な事実に突き当たりました。CVを増やせば成果も伸びるという相関関係は確かにある。しかし、日々のCV件数を並べてみると、そこには明確な「上限(天井)」と「下限(床)」があり、平均値で設計した計画は、その天井にぶつかった瞬間に崩壊を始めるということです。

未達だった日の遅れは、翌日に取り返せばいい。そんな根性論が通用しないのは、翌日の上限もまた、今日と同じ場所にあるからです。

本稿では、平均値という便利な数字をあえて捨て、「上下25%をカットした実観測レンジ」から運用の天井と床を割り出す新基準を提案します。再現可能な数値に基づき、「月末に達成不可能な計画に絶望する」状態から脱却するための、具体的かつ実践的な運用設計フローを解説します。

この記事を書いた人

植田富大

取締役

新卒でマーベリック株式会社に入社後、広告配信プラットフォーム「Cirqua」の立ち上げメンバーとして従事。流通金額は30万円→3億円規模まで拡大し、株式会社駅探へ売却。2020年7月に株式会社SGPへ参画、その後2024年に取締役に就任し、Webマーケティング事業部を管掌。またWebマーケティングスクールでは、2年間で500名超に対して、Web広告の授業を実施。

目次

    先日、あるアカウントで1年分(396日)のデータを洗い直す機会があった。媒体管理画面のCVと、計測ツール側で記録される最終成果を日次で突合した記録だ。

    両者はおおむね連動していた。CVが10件増えれば最終成果も10件強増えるという関係が、1年通して維持されている。「CVを積めば成果が積み上がる」という現場感覚は、データ上も間違っていない。

    ただ、もう一段踏み込んで日々のCV件数を並べたとき、運用設計を根本から見直す必要があると気づいた。

    1日に取れるCVには、明確な天井と床がある。月末に足りない分は明日積もうと言ったところで、その明日のCV上限は今日と同じだ。未達日の遅れは、未達日のうちに取り返さないと永久に消える。この記事では、日次CVから両端を落として見える実観測レンジで運用を設計する考え方を、実データを使って紐解いていく。

    日々のCVがばらつく理由と上限・下限の存在

    CVと最終成果の連動からは、CVを増やせば比例して成果が伸びるという予測が立つ。しかし日次で見ると、同じCV件数でも成果が大きく振れる日と、ほぼ予測通りに着地する日が混ざっている。半分は連動で説明できるが、残り半分は別の要因で動いているのが実態だった。

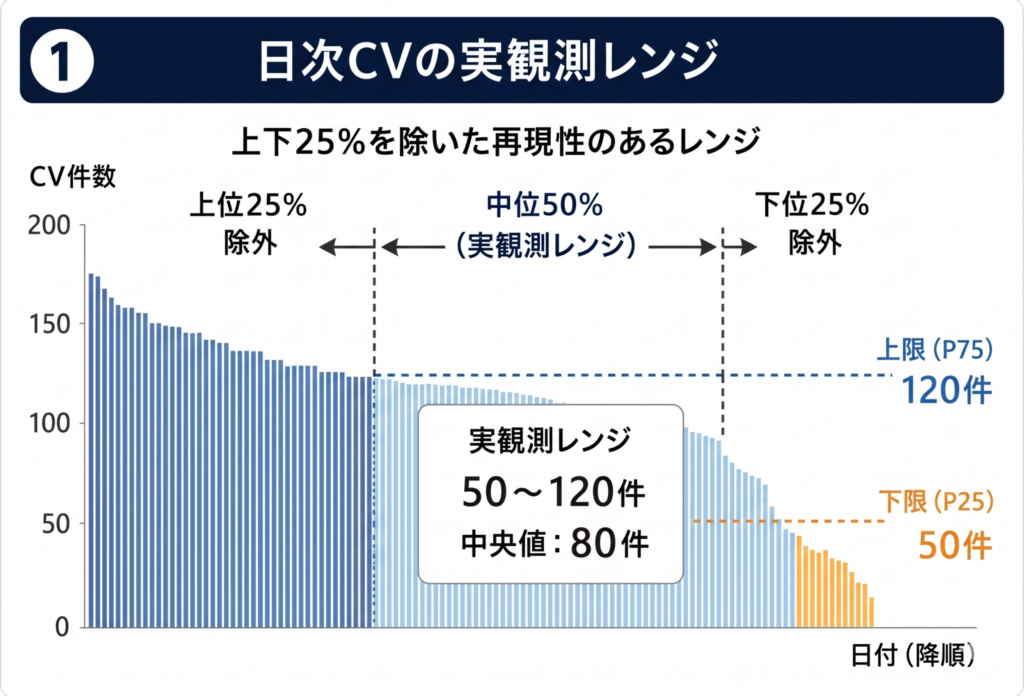

    このアカウントの日次CVを並べ、上下それぞれ25%を落とすと、真ん中の半分がCV50〜120件のレンジに収まった。中央値は80件だ。この上限と下限は、媒体予算や在庫、市場の検索ボリュームで物理的に決まっている。

    通常運用では1日のCVが120件付近で頭打ちになり、何もしない日でも50件は出る。この事実は、月間の獲得目標を日数で割って平均化する運用と相性が悪い。平均値では、日々の天井と床がならされて見えなくなってしまう。

    特殊な日を排除して再現可能なCVレンジを把握する

    なぜ最大値と最小値ではなく、上下25%を切るのか。両端を切ることで、再現性のある中位の半分だけが残る。

    1日だけCVが180件出た日や、媒体トラブルで5件まで落ちた日を上限・下限と扱うと運用判断を誤る。再現できない数字は、計画の基準にはできない。

    上下25%を落とすと、月15日分の再現可能なレンジが残る。この区間が、運用者が当てにできる現実の天井と床になる。

    月間獲得目標の着地は日次レンジの積み上げで決まる

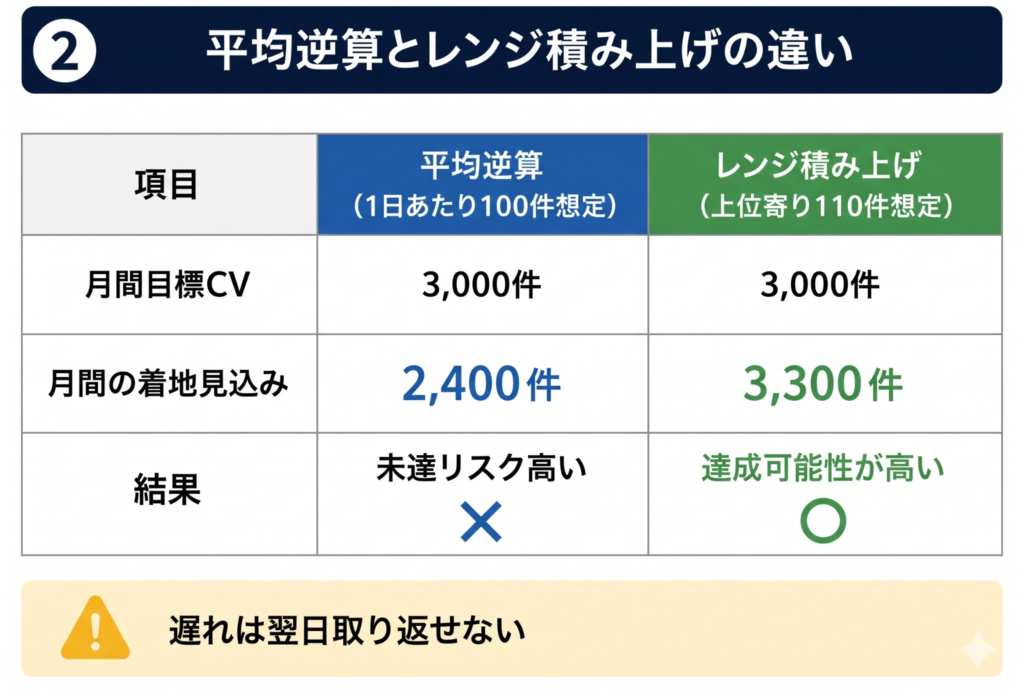

    月間の獲得目標を立てるとき、多くの運用者すは目標獲得数を月の日数で割り、1日あたりの必要CVを逆算する。仮に月間目標が3,000件なら、1日あたり100件のCVが必要という計算だ。

    この逆算は、1日のCV上限が無限であれば成立する。しかし上限が120件で固定されているなら話が変わる。

    月間目標CVを3,000件として、現実の日次レンジが50〜120件、真ん中の日が80件だったとする。真ん中で運用すれば月間2,400件にしか届かない。目標を達成するには、120件側に寄せる日を増やす必要がある。

    重要なのは、ある日70件しか取れなかったら、その遅れは翌日120件出しても完全には取り返せないということだ。翌日も1日あたりの最大値は変わらない。月末にあと200件足りないと気づいた時点で、残り3日で毎日180件以上が必要になり、物理的に不可能になる。

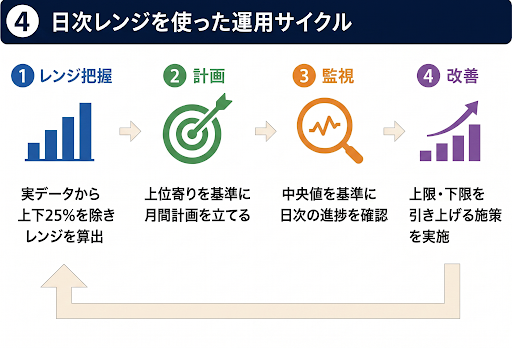

    日次CVのレンジを用いた運用設計の具体手順

    実案件で運用設計に落とし込む際の具体的なフローをまとめた。

    1. 直近3か月の日次データを並べてレンジを出す

    過去90日分のCVを大きい順に並べ、上下25%を落とした範囲を取る。ExcelならPERCENTILE関数で十分計算可能だ。これがそのアカウントの現実的な日次レンジになる。

    2. 中央値ではなく上位寄りで月間計画を組む

    真ん中の日(中央値)で逆算すると未達リスクが高い。私は【上から3割目あたり】を計画基準にしている。この基準で計算した必要日数より実日数が多ければ達成可能だ。少なければ予算追加かCV単価の圧縮が必要になる。

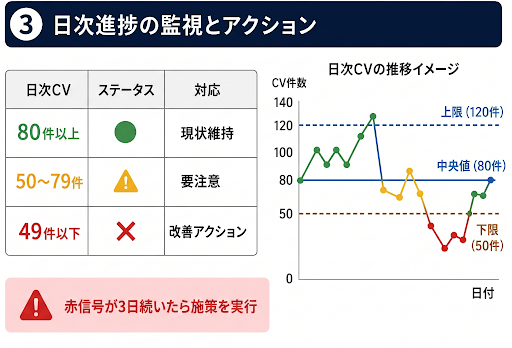

    3. 日次進捗を中央値基準で監視し運用アクションに繋げる

    毎日のCVが中央値を下回った日は、その時点で月間進捗から後退している。後退した分は翌日に上限近くまで振らないと取り返せない。

    このアカウントでは、CV80件を切った日は黄信号、CV50件を切った日は赤信号として扱っている。赤信号が3日続いたら入札・予算配分・CR配信割合のいずれかを動かす判断ルールを敷いている。

    平均値を捨ててCV目標達成の運用に切り替える

    このレンジ思考に切り替えてから、運用会議で交わす言葉が変わった。「先月のCV平均は○件でした」ではなく、「上限まで届いた日が4日しかない、天井を取れる日が足りない」という会話になる。

    明日から頑張りますではなく、今月は上限120件で頭打ちだから、目標達成にはCR追加で天井を上げないと無理という具体策が出る。平均値は便利な指標だが、毎日の運用を動かすには粒度が粗すぎる。月末の合計だけを見て判断すると、達成不可能な計画が立つ。

    1日のCV上限は、運用者の意思では動かない。動かせるのは、上限を引き上げる施策、床を上げる施策、上限近くの日を増やす運用の3つだ。

    まずは自分のメインアカウントの日次CVを直近3か月分並べ、上下25%を落としてレンジを出してほしい。真ん中と上位値の差が大きいほど、運用設計で動かせる余地が残っている。差が小さければ、運用ではなく素材・媒体・キャンペーン構造を動かす局面に入っている合図だ。
